Útbygging av dagstovninum Gjáa

Verkætlan

5%

Stutt lýsing

Arbeiðið umfatar bygging av nýggjum dagstovni við Gøtugjógv. Talan er um økið omanfyri verandi barnagarð og niðanfyri viðarlundina, á matr. nr. 13e og um nýbygging av dagstovninum Gjáa.

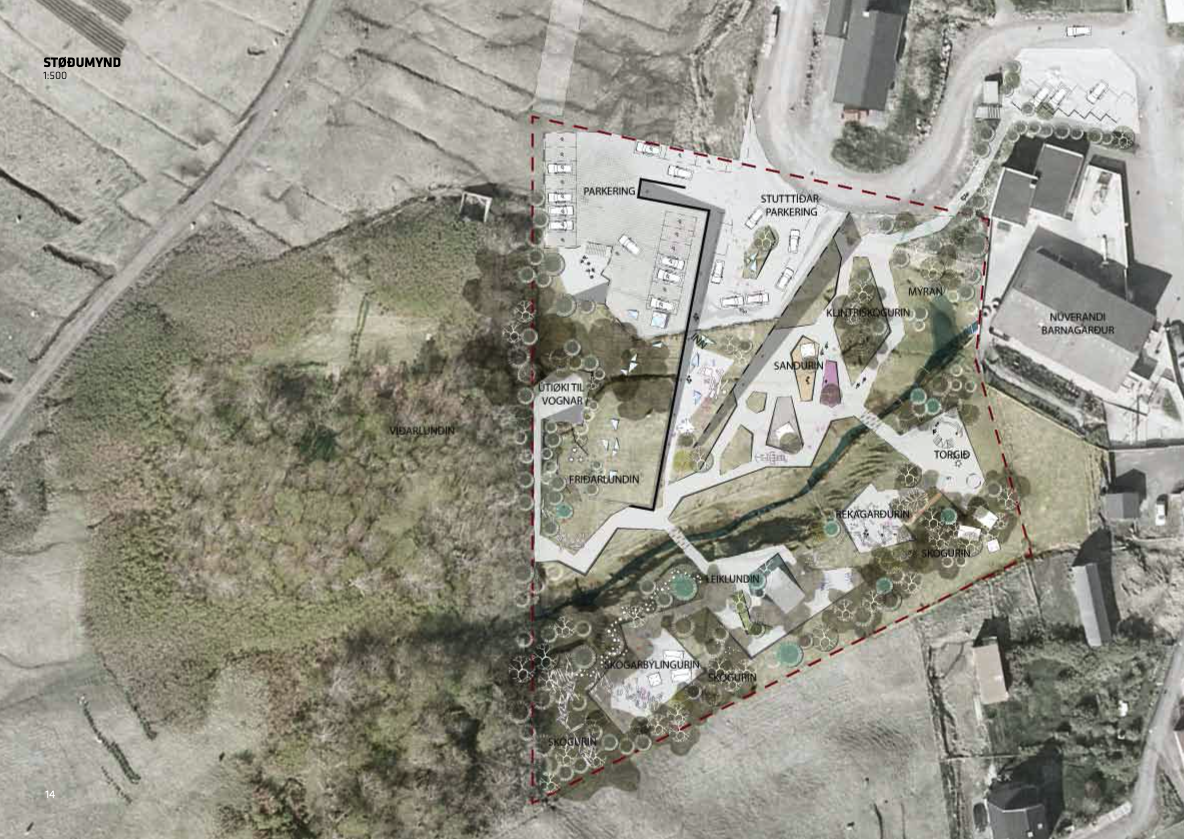

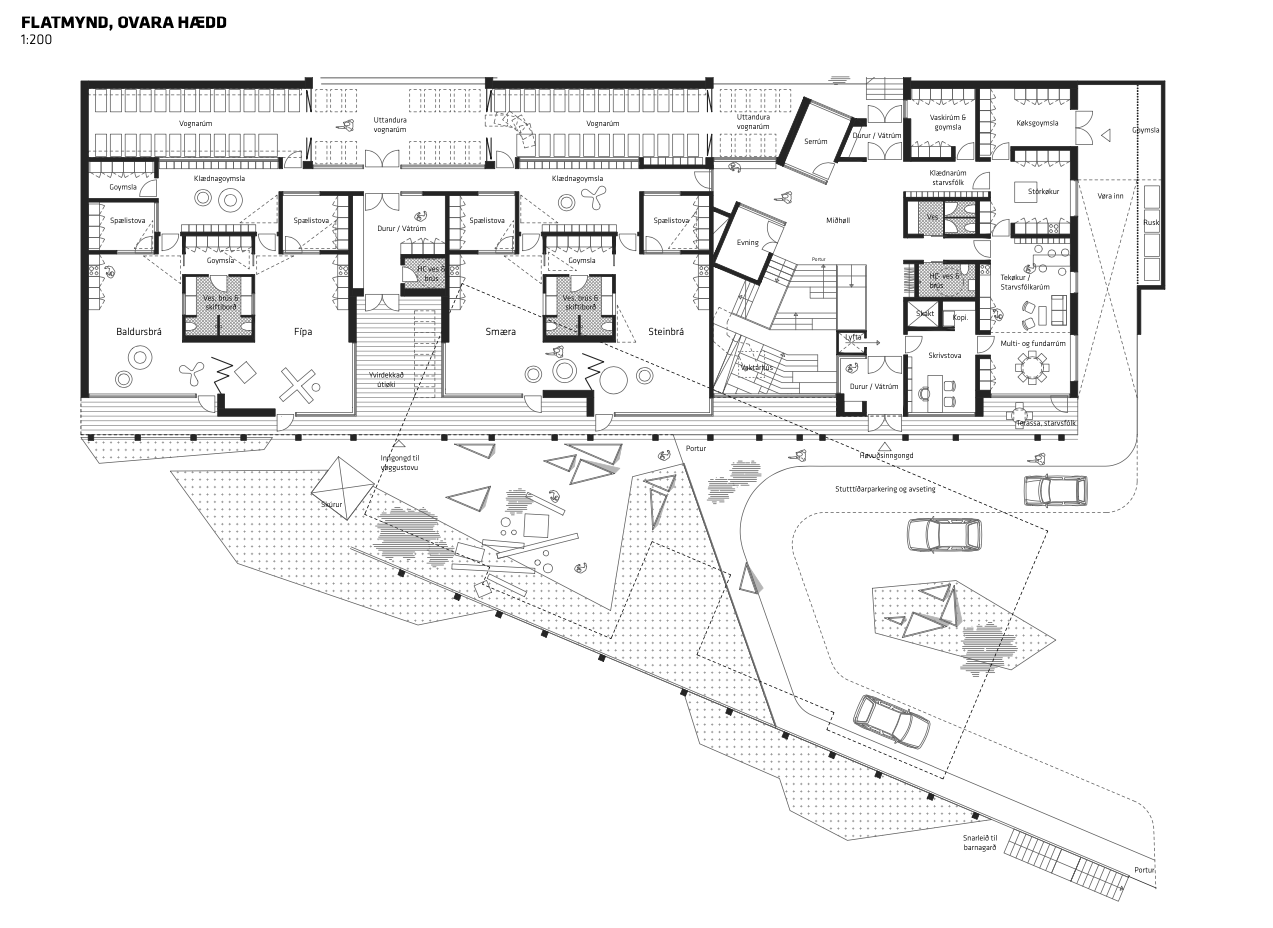

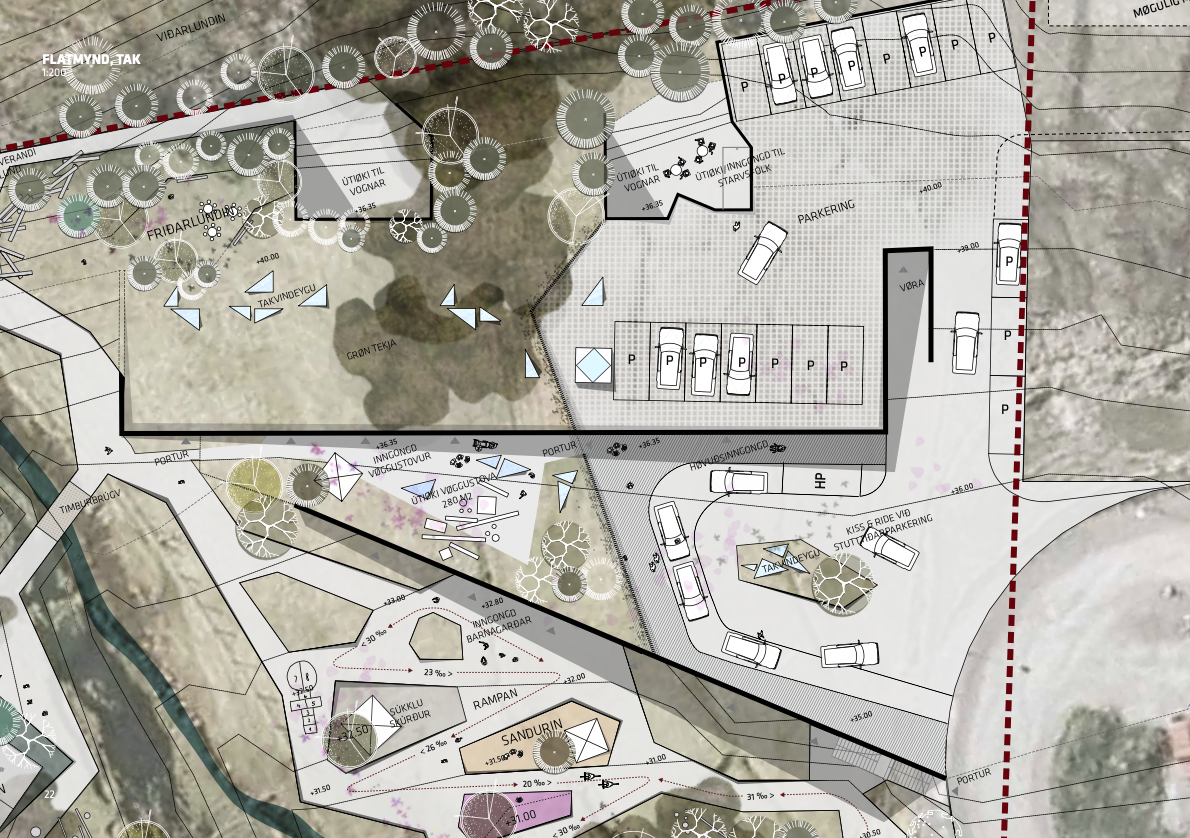

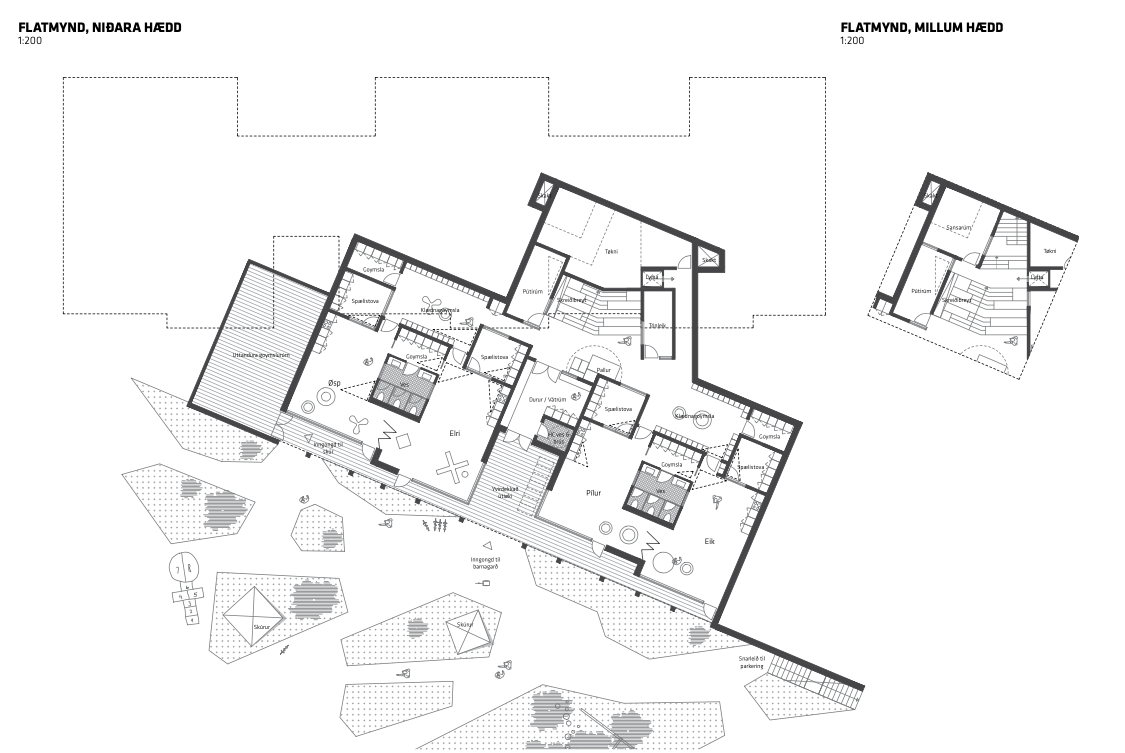

Nýggi dagstovnurin verður uml. 1.300 m2 brutto í tveimum hæddum og kemur at hýsa 4 barnagarðsstovum og 4 vøggustovum, íalt 8 stovur við tilhoyrandi inngongd, vesir, gardrobur, goymslurúm. Frammanfyri bygningin, verður í báðum hæddum útlagt eitt spæliøki.

Dagstovnurin kemur at rúma íalt 112 vøggustovu- og barnagarðsbørnum, umframt einum stavsfólkahópi á uml. 30 fólk.

Serstakt snið

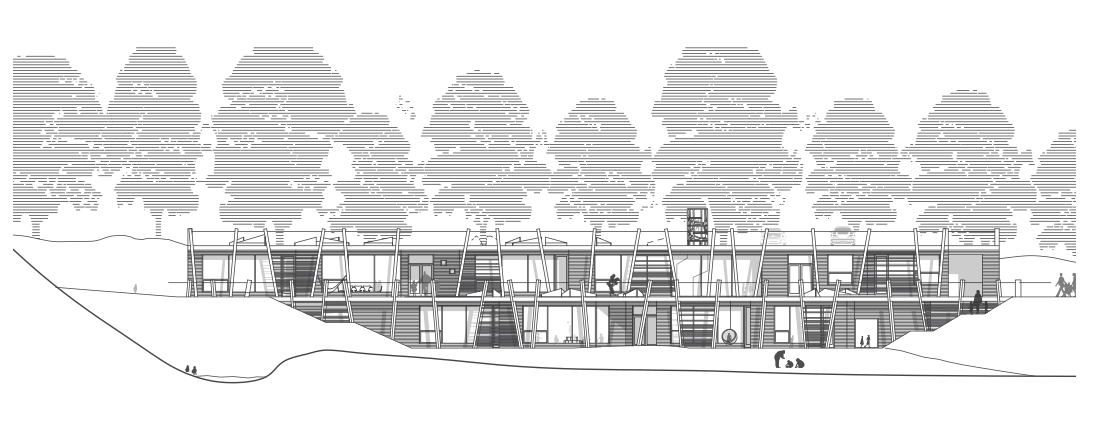

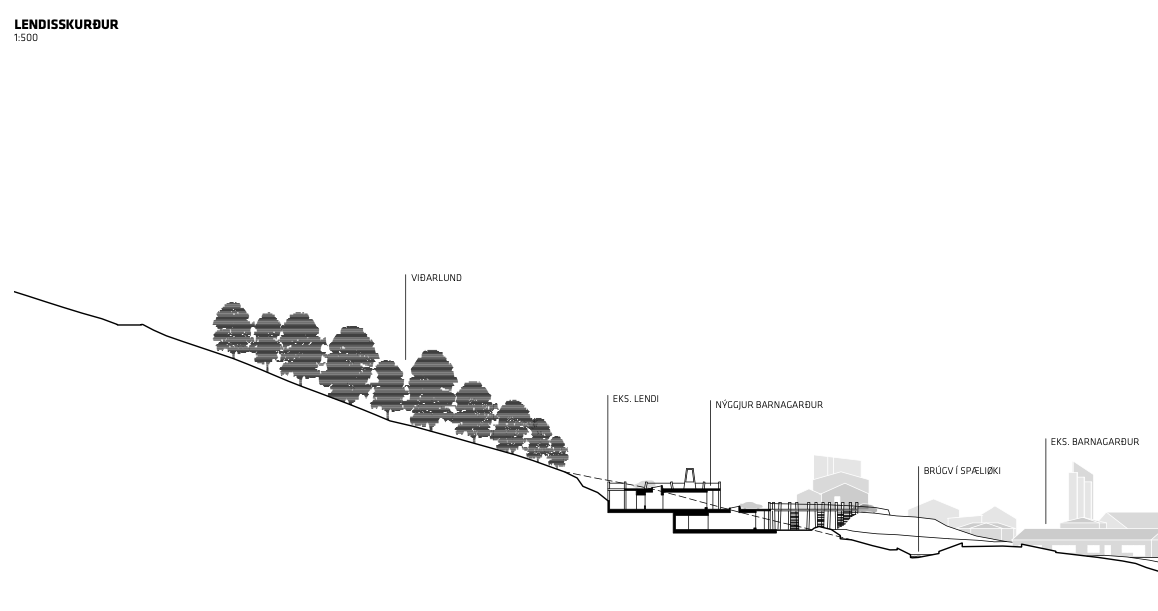

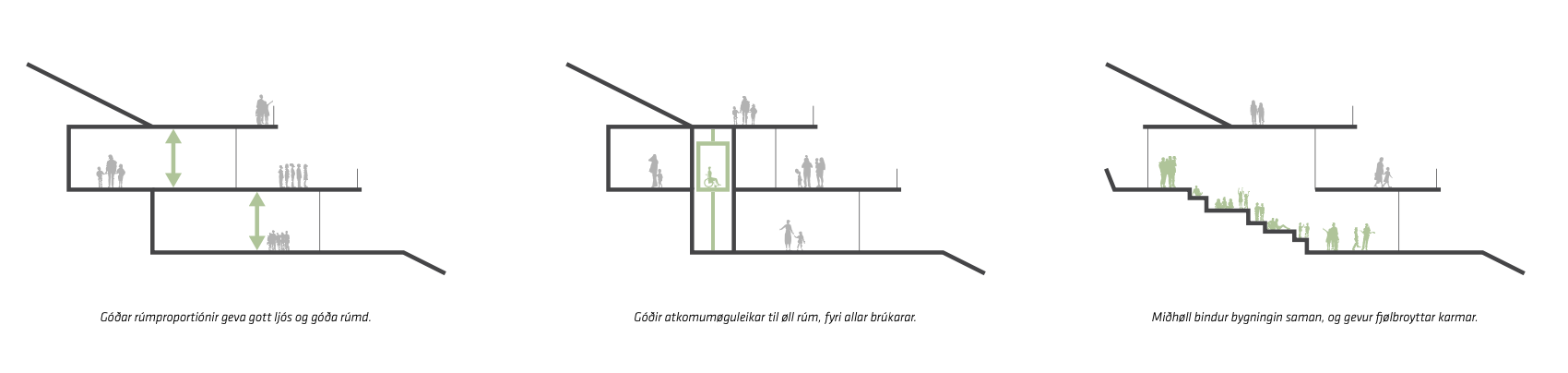

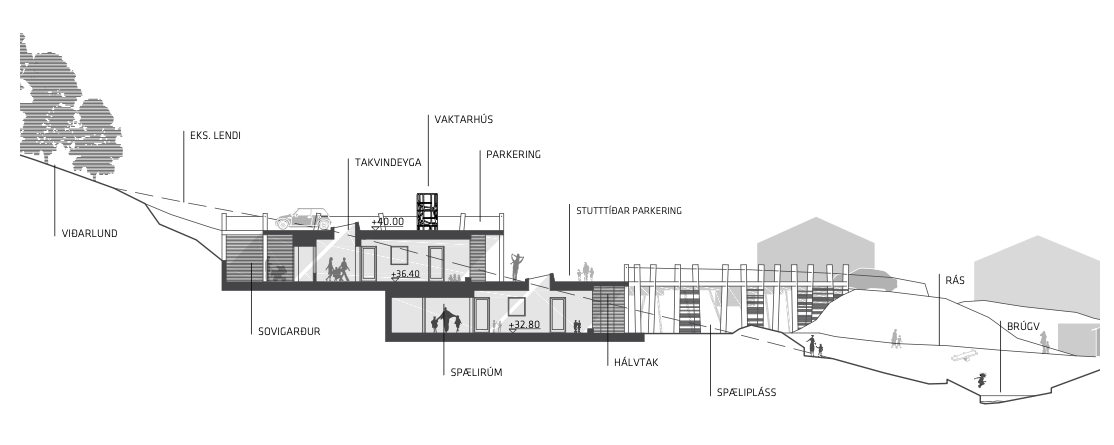

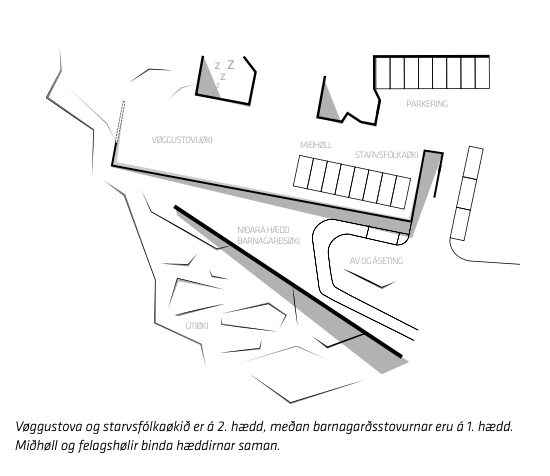

Tað eru Osbjørn Jacobsen Arkitektar Sp/f, sum í 2017 vunnu arkitektakappingina um nýggja dagstovnin. Uppskotið fevnir um bygning í tveimum hæddum, lagdir oman á hvønn annan, við eini forskjóting. Bygningurin er lagdur inn í lendið. Vøggu-stovurnar liggja í ovaru partinum og barnagarðurin í niðara partinum.

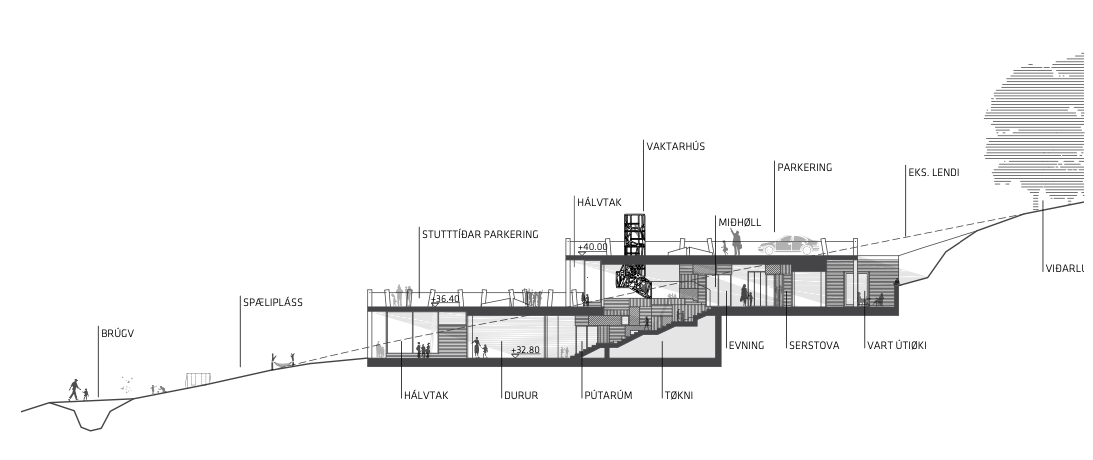

Bygningarnir eru bundnir saman við einum dupulthøgum rúmi, sum gongur frá ovastu enda av bygninginum til niðasta enda. Hetta rúm, ið er miðhøllin og virkisrúm, fær dagsljós inn frá báðum endum og í miðjuni.

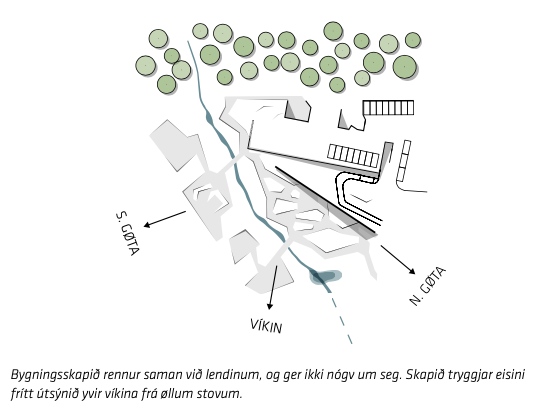

Hesin bygningurin ger, at sum minst verður tikið burtur av lendinum, og havin við trøðum omanfyri kemur til sín fulla rætt.

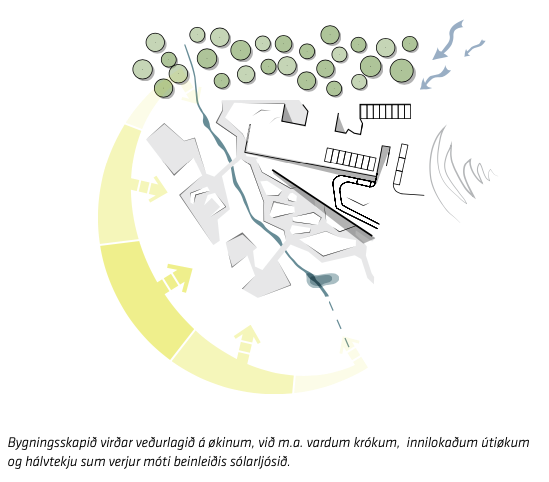

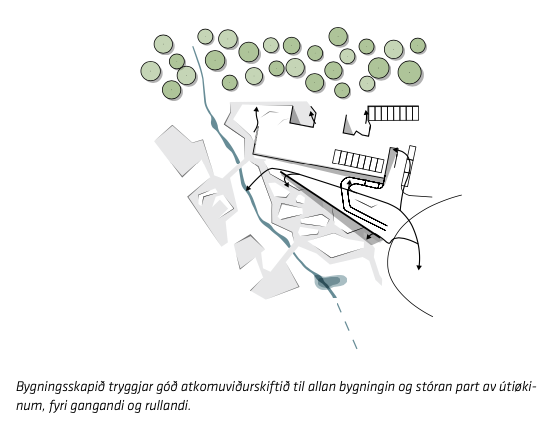

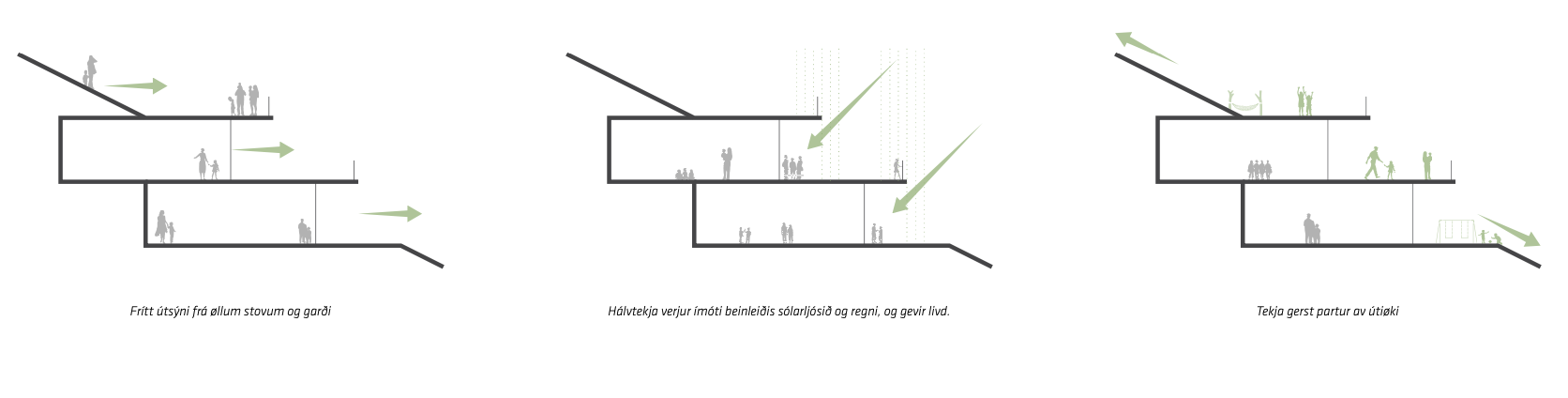

Uttandura millumrúmini millum stovurnar, har vindeygu eru, binda stovurnar saman tvørtur um útipartin á ein hátt, sum skapar opinleika og økir um nýtslumøguleikar og uupplivilsi. Hartil hava stovurnar góðan sólargang tað mesta av degnum.

Fakta um verkætlan

Væntast liðugt:
Kostnaður:
Ráðgevi: Osbjørn Jacobsen Arkitektar
Arbeiðstakari:

Støðulýsing

25. mar. 2020

Serstøðan orsakað av Corona ger, at lisitatiónin verður útsett til 17. apríl.

5. mar. 2020

7 arbeiðstakarar vórðu góðkendir í prækvalifikatiónini. Útbjóðingartilfar varð sent út í dag, og lisitatión (tilboð koma inn) verður 3. apríl 2020.

11. feb. 2020

Almenn lýsing løgd út, har áhugaðar fyritøkur vórðu bodnar at søkja um undangóðkenning at geva tilboð uppá byggingina av Gjáa.

Mett tíðarætlan:

Undangóðkenning10.02.2020 – 21.02.2020
Góðkenning av arbeiðstakarum24.02.2020 – 28.02.2020
Útboð02.03.2020 – 03.04.2020
Lisitatión03.04.2020
Sáttmálar o.a.06.04.2020 – 08.04.2020

Møgulig tilriggingartíð ísv. bygging:13.04.2020 – 01.09.2020
Byggitíð13.04.2020 – 01.04.2022

4. feb. 2020

Pengar eru settir av í 2020. Í næstum verður ein almenn prækvalifikatión – t.v.s. arbeiðstakarar kunnu søkja um at vera við til at bjóða uppá arbeiðið, men skulu góðkennast áðrenn fyri at tryggja, at allir arbeiðstakarar eru fult førir fyri at útføra arbeiði.

Aftaná at arbeiðstakarar hava bjóða seg fram, verður arbeiðið boðið út millum góðkendu arbeiðstakararnar.

14. jan. 2020

Nú verður gongd sett á arbeiði við at byggja ein nýggjan dagstovn við Gøtugjógv. Á býráðsfundi beint fyri jól samtykti býráðið at seta 12 mió. kr. av í 2020 til nýggjan dagstovn við Gøtugjógv. Restin verður síðan sett av í 2021 og 2022.

6. jun. 2018

Sáttmáli undirskrivaður við Ósbjørn Jacobsen Arkitektar um nýbygging av dagstovnuninum Gjáa við Gøtugjógv. Talan er um eina heildarráðgeving, har Osbjørn Jacobsen Arkitektar koma at standa fyri byggiverkætlanini.
